Kluczowy etap inwestycji Baltic East

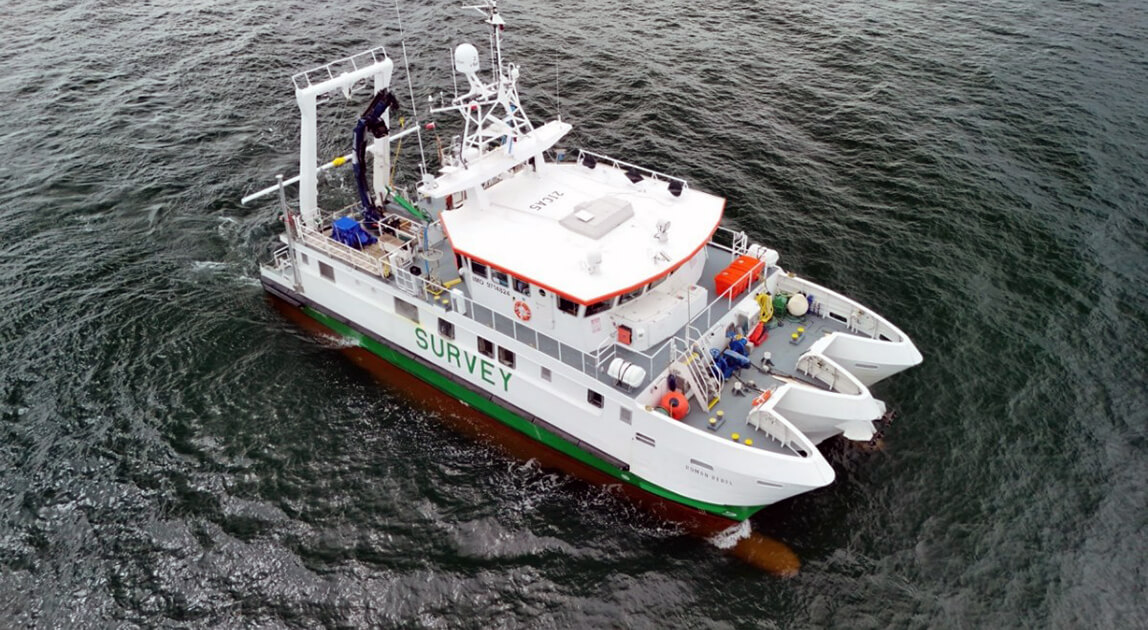

Przez blisko cztery miesiące na obszarze planowanej morskiej farmy wiatrowej Baltic East prowadzone były wstępne badania sejsmiczne i geotechniczne dna morskiego. Prace realizowało konsorcjum polskich firm: ORLEN Petrobaltic, Geofizyka Toruń i MEWO. Zespół specjalistów wykonał ponad tysiąc kilometrów pomiarów sejsmicznych oraz liczne sondowania i wiercenia. Wyniki analiz zostaną wykorzystane przez spółkę ORLEN Neptun do opracowania kolejnych kluczowych etapów inwestycji.
– Badania dna morskiego to jeden z najważniejszych elementów przygotowania projektu morskiej farmy wiatrowej. Ich realizacja przez polskie przedsiębiorstwa pokazuje rosnącą gotowość krajowego łańcucha dostaw do obsługi sektora offshore – podkreślił Janusz Bil, prezes zarządu ORLEN Neptun. Jak dodał, wszystkie prace prowadzono zgodnie z najwyższymi standardami i z minimalnym wpływem na środowisko.
Polskie firmy w konsorcjum badawczym
Wstępne badania dla projektu Baltic East rozpoczęły się pod koniec czerwca i trwały ponad 15 tygodni. Trzy wyspecjalizowane jednostki badawcze operowały na całym obszarze planowanej farmy, wykonując pomiary umożliwiające szczegółową interpretację budowy geologicznej dna morskiego. Wyniki posłużą do opracowania dokumentacji niezbędnej przy projektowaniu infrastruktury oraz przygotowaniu kolejnych kampanii geologicznych.
Badania sejsmiki wielokanałowej 2D realizowała spółka Geofizyka Toruń. Zgromadzone dane pozwolą określić strukturę warstw gruntowych i zidentyfikować potencjalne zagrożenia geologiczne, w tym głazowiska oraz obszary występowania płytko zalegającego gazu.
Badania UXO i odwierty geotechniczne
Firma MEWO odpowiadała za badania UXO, czyli poszukiwanie niewybuchów i obiektów niebezpiecznych. Zidentyfikowano kilkadziesiąt anomalii magnetycznych, a wykonane prace potwierdziły bezpieczeństwo obszaru pod dalsze badania geotechniczne.
Ostatni etap badań terenowych prowadziła spółka ORLEN Petrobaltic, wykorzystując jednostkę badawczą SYLUR. Wykonano ponad 1200 metrów odwiertów sondowań, sięgających do 80 metrów poniżej poziomu dna morskiego. Aktualnie trwają prace laboratoryjne nad próbkami gruntów oraz interpretacja wyników badań sejsmicznych.
Kolejne etapy projektu Baltic East
Projekt Baltic East posiada już wstępne warunki przyłączenia do sieci przesyłowej oraz niezbędne pozwolenia administracyjne – na wznoszenie i wykorzystywanie konstrukcji na morzu, a także na układanie i utrzymywanie kabli na obszarach morskich wód wewnętrznych i morza terytorialnego. Zakończone badania przybliżają inwestycję do etapu projektowego i realizacyjnego, stanowiąc ważny krok w rozwoju morskiej energetyki wiatrowej Grupy ORLEN.
