Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” – stan realizacji

Trwa etap projektowania drogi krajowej do elektrowni jądrowej „Lubiatowo-Kopalino”. Inwestycja, realizowana w formule „Projektuj i buduj”, obejmuje 26 km nowej trasy, która połączy Lubiatowo z drogą ekspresową S6.

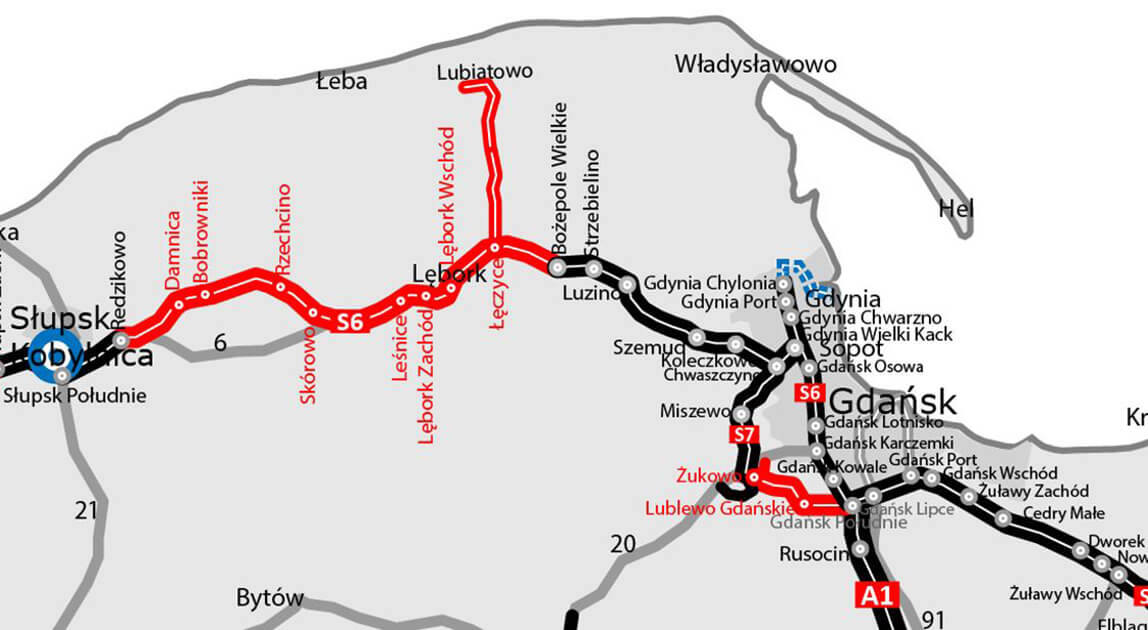

Mapa przebiegu drogi do elektrowni jądrowej Lubiatowo-Kopalino - droga krajowa
Grafika: GDDKiA O/Gdańsk, www.gov.pl/web/gddkia-gdansk/
Spis treści

Etap projektowania inwestycji

Umowy z wykonawcami na realizację drogi krajowej do elektrowni jądrowej „Lubiatowo-Kopalino” podpisano w II i III kwartale 2025 r. Inwestycja realizowana jest w formule „Projektuj i buduj”, co oznacza, że obecnie trwają prace projektowe. Roboty budowlane rozpoczną się w przyszłym roku, po uzyskaniu pozwoleń na budowę.

26 km nowej drogi w dwóch odcinkach

Nowa droga o długości 26 km została podzielona na dwa odcinki: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na drodze ekspresowej S6 (ok. 15 km). Dodatkowo, w ramach budowy odcinka drogi ekspresowej S6 Leśnice – Bożepole Wielkie, powstanie łącznik między drogą powiatową w Łęczycach a S6, który skomunikuje nową trasę z węzłem Łęczyce.

Droga krajowa zostanie zrealizowana w klasie GP (główna ruchu przyspieszonego) o przekroju 1×2, w nowym śladzie.

Realizacja poszczególnych odcinków

Za realizację odcinka o długości blisko 11 km, od Lubiatowa do DW213, odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość kontraktu wynosi ponad 177 mln zł. Obecnie wykonawca prowadzi prace projektowe i przygotowuje dokumentację niezbędną do uzyskania decyzji ZRID. Zakończenie robót planowane jest w II kwartale 2028 r.

Drugi, 15-kilometrowy odcinek – od DW213 do węzła Łęczyce na drodze S6 – realizuje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy to prawie 200 mln zł. Zakończenie prac przewidziano na IV kwartał 2028 r.

Znaczenie inwestycji dla regionu

Budowa drogi krajowej do elektrowni jądrowej „Lubiatowo-Kopalino” ma kluczowe znaczenie strategiczne. Trasa zwiększy przepustowość układu komunikacyjnego, odciąży lokalne drogi i skróci czas przejazdu między Trójmiastem a nadmorskimi miejscowościami w gminie Choczewo.

Nowa infrastruktura poprawi bezpieczeństwo i komfort podróży, szczególnie w sezonie turystycznym, stanowiąc alternatywny dojazd nad Bałtyk. Droga zostanie przystosowana do ruchu pojazdów o nacisku 11,5 t na oś, a jej nowoczesna konstrukcja ograniczy hałas, drgania i emisję zanieczyszczeń.

Inwestycja o znaczeniu strategicznym

Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów dotyczącej „Programu wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”. Projekt stanowi istotny element rozwoju krajowej infrastruktury energetycznej i komunikacyjnej.

REKLAMA
Kalendarium wydarzeń
Sklep internetowy NBI
REKLAMA
Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
