Maszyna TBM dotarła do Górek Zachodnich. Rusza kluczowy etap budowy FSRU

Do Górki Zachodnie dotarła głowica maszyny TBM, która wydrąży ponadkilometrowy mikrotunel dla gazociągu podmorskiego budowanego na potrzeby terminala FSRU. To jeden z najważniejszych etapów morskiej części inwestycji realizowanej przez GAZ-SYSTEM, kluczowej dla bezpieczeństwa energetycznego Polski.

Maszyna TBM w Górkach Zachodnich przygotowana do drążenia tunelu dla gazociągu FSRU pod Zatoką Gdańską
Maszyna TBM Basia w Górkach Zachodnich. Fot. GAZ-SYSTEM
Spis treści

Tunel pod plażą i dnem Zatoki Gdańskiej

Mikrotunel o długości ok. 1100 m i średnicy 2,5 m zostanie poprowadzony pod lasem nadmorskim, wydmami, plażą oraz dnem Zatoka Gdańska. Zastosowanie technologii TBM umożliwia realizację prac metodą bezwykopową, bez ingerencji w powierzchnię terenu.

Tunel zostanie zabezpieczony prefabrykowanymi rurami żelbetowymi, tworzącymi stabilną konstrukcję osłonową. W jego wnętrzu zostanie zainstalowany gazociąg łączący terminal FSRU (Floating Storage Regasification Unit) z krajowym systemem przesyłowym.

Mniej ingerencji w środowisko

Zastosowanie mikrotunelowania pozwala ograniczyć wpływ inwestycji na środowisko naturalne oraz zachować dostępność plaży dla mieszkańców i turystów. Prace będą prowadzone pod powierzchnią, a ewentualne ograniczenia na plaży będą krótkotrwałe i związane wyłącznie z kwestiami bezpieczeństwa.

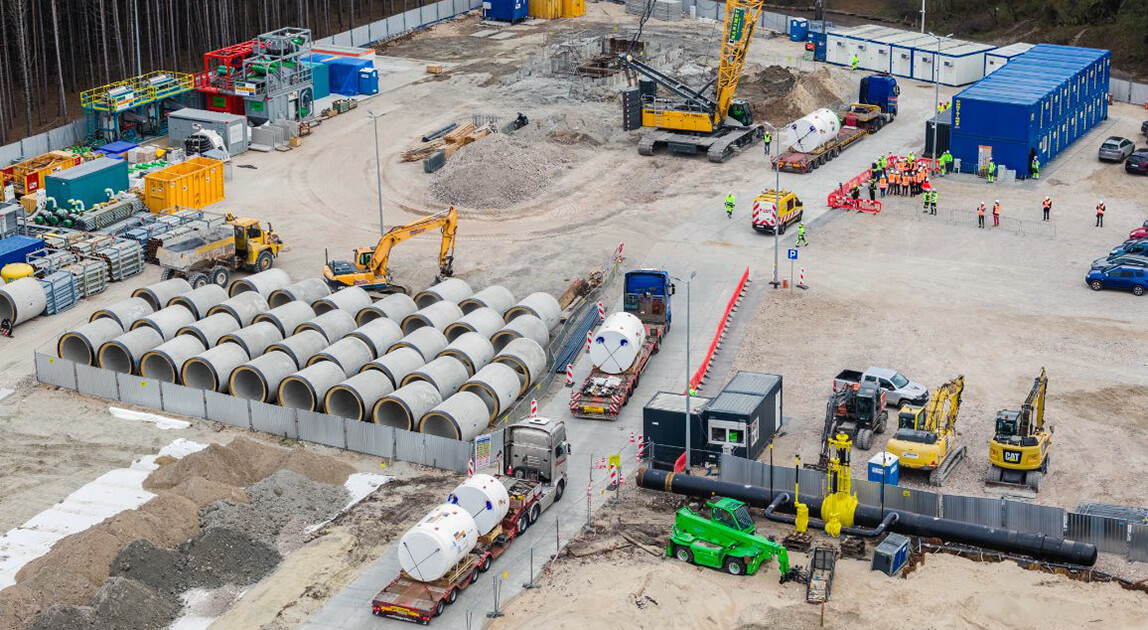

Transport maszyny TBM do Górek Zachodnich, budowa gazociągu FSRU
Transport maszyny TBM do Górek Zachodnich. Fot. GAZ-SYSTEM
REKLAMA

Zaawansowana technologia TBM

Do realizacji inwestycji wykorzystana zostanie maszyna typu slurry Herrenknecht AVND 2000 AB. Urządzenie o długości 12,5 m i wadze najcięższego segmentu sięgającej 42 ton zostało zaprojektowane specjalnie na potrzeby projektu FSRU w Gdańsku.

Maszyna została wyposażona w moduł umożliwiający jej odzysk z dna morskiego oraz systemy pozwalające na prowadzenie prac serwisowych bez konieczności demontażu.

Harmonogram prac

Montaż i przygotowanie maszyny potrwają do połowy maja. Zakończenie drążenia mikrotunelu planowane jest na październik 2026 r. Kolejnym etapem będzie instalacja gazociągu podmorskiego.

Równolegle w czerwcu rozpoczną się zasadnicze prace konstrukcyjne przy budowie nabrzeża terminala FSRU w Zatoce Gdańskiej.

Kalendarium wydarzeń
Sklep internetowy NBI
REKLAMA
Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
