Most nad Narwią w ciągu DK64

Droga krajowa nr 64 jest najkrótszą trasą łączącą Łomżę i Białystok. Jadąc tą drogą, w miejscowości Wizna kierowcy przeprawiają się przez Narew. Przez lata korzystali ze zbudowanego w 1962 r. siedmioprzęsłowego mostu o długości ok. 180 m. Ze względu na swoją konstrukcję oraz stan techniczny obiekt nie był już dostosowany do obecnego natężenia ruchu i ciężkiego transportu, a przede wszystkim nie zapewniał bezpieczeństwa. Dlatego GDDKiA Oddział w Białymstoku zdecydowała o zastąpieniu go nową przeprawą.

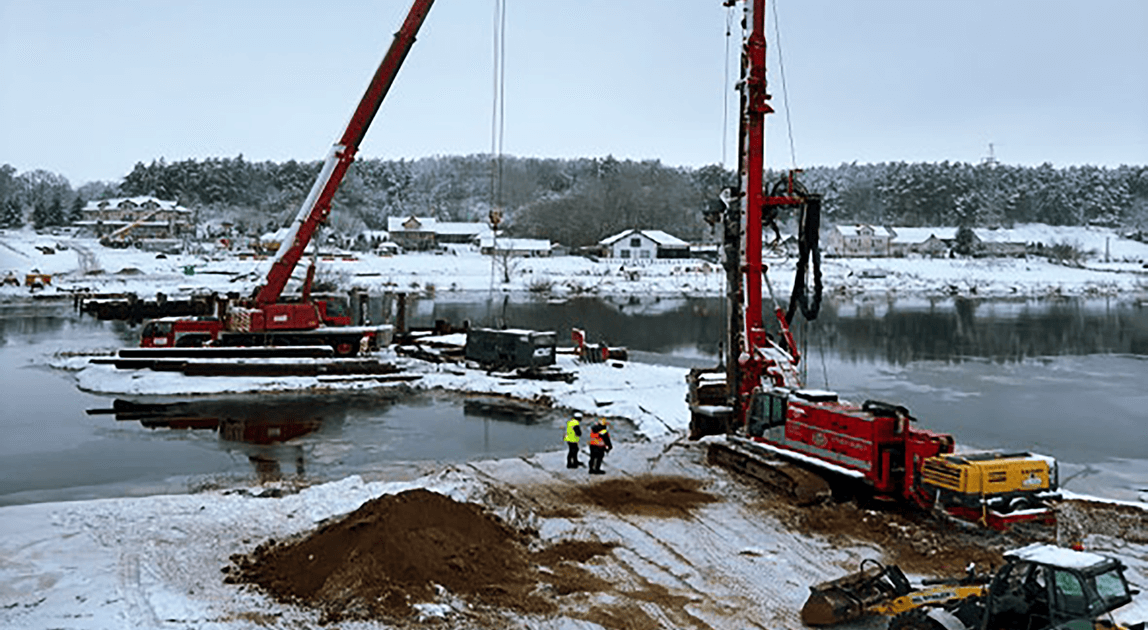

Prace prowadzone były również w okresie zimowym, fot. Strabag Sp. z o.o.
Spis treści

Kontrakt o wartości ok. 46,4 mln zł jest realizowany przez Dyrekcję PF STRABAG. Umowa została podpisana 24 kwietnia 2023 r. i jeszcze tego samego roku rozpoczęły się pierwsze prace. Dla zapewnienia ciągłości komunikacji najpierw zbudowano most tymczasowy, który przejął ruch ze starego, przeznaczonego do rozbiórki obiektu. W jego miejsce powstaje zupełnie nowy most.

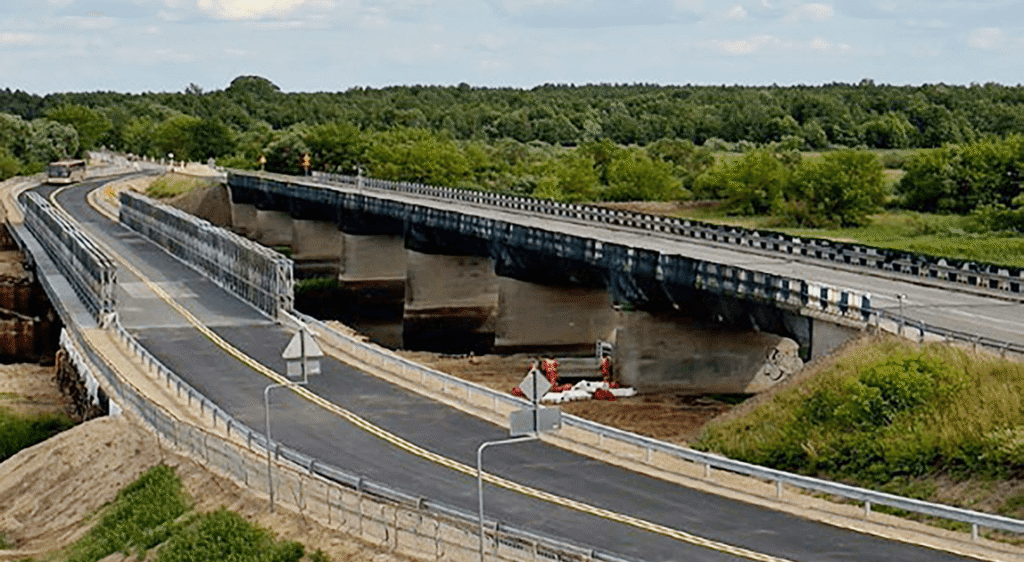

Ukończona przeprawa tymczasowa nad Narwią, fot. Strabag Sp. z o.o.

Zapewnienie ciągłości ruchu

Zespół STRABAG przejął teren w lipcu 2023 r. i przystąpił do przebudowy kolizji, adaptacji drzew i krzewów oraz rozpoczął budowę drogi objazdowej. W pobliżu istniejącego mostu powstał trójprzęsłowy most tymczasowy ACROW 700 XS o rozpiętości 113 m, szerokości jezdni 7,2 m wraz z chodnikiem o szerokości 1,50 m.

W związku z wysokim stanem rzeki prace musiały zostać okresowo wstrzymane, a po ich ukończeniu w czerwcu 2024 r. i otrzymaniu z Wojewódzkiego Inspektoratu Nadzoru Budowlanego pozwolenia na użytkowanie drogi objazdowej wraz z mostem tymczasowym ruch pojazdów przełożono na objazd. Przeprawa tymczasowa posłuży kierowcom do czasu ukończenia nowego mostu.

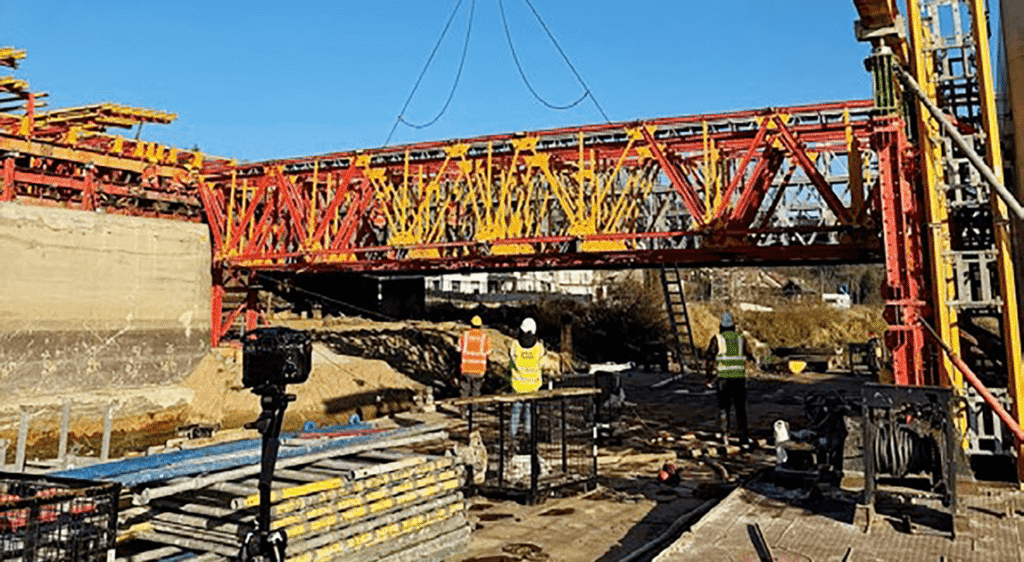

Montaż kratownic Alphakit, fot. Strabag Sp. z o.o.

Rozbiórka starego mostu

W czerwcu 2024 r. rozpoczął się kolejny etap prac obejmujący roboty rozbiórkowe starego obiektu, z którego cztery podpory pozostawiono i wykorzystano do podparcia deskowania używanego przy budowie ustroju nośnego nowego mostu. Rozbiórka została podzielona na dwa etapy.

W pierwszym etapie z użyciem ciężkiego sprzętu rozebrano przyczółki wraz z ławami fundamentowymi, ścianami bocznymi i płytami przejściowymi, dwie z sześciu podpór pośrednich oraz płyty ustroju nośnego i jego całe wyposażenie. Najbardziej skomplikowane było tu wykonanie rozbiórki ustroju nośnego nad rzeką, do czego wykorzystano dwa pontony W-2. Jeden służył do przemieszczania sprzętu budowlanego, a drugi do zabezpieczenia koryta Narwi.

Z uwagi na prowadzenie prac rozbiórkowych w okresie letnim i w przęśle żeglownym konieczne było zapewnienie swobodnego przepływu jednostek wodnych.

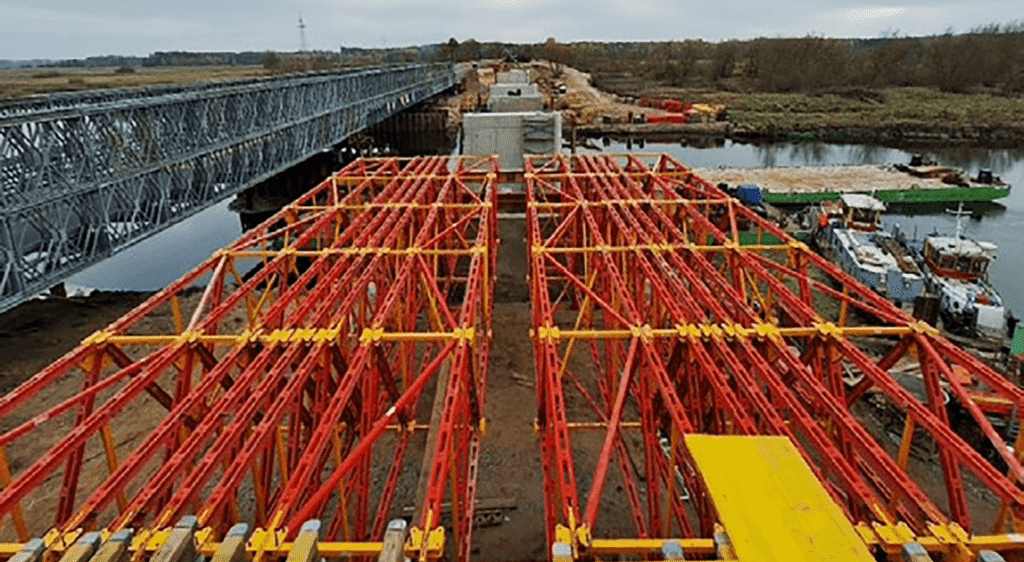

Montaż kratownic Alphakit, fot. Strabag Sp. z o.o.

Budowa nowej konstrukcji wraz z dojazdami

Odcinek drogi objęty inwestycją ma ok. 400 m, a sam nowy most, posadowiony na pięciu przęsłach, będzie miał długość 183 m i docelową szerokość prawie 15 m. To o 5 m więcej niż stary most. Na jezdni znajdą się dwa pasy ruchu, każdy o szerokości 3,5 m. Zespół realizujący inwestycję zaproponował również zmianę w konstrukcji płyty ustroju nośnego nowego mostu ze stalowej na żelbetową sprężoną.

Most zaprojektowany został na obciążenie 11,5 t/oś, podczas gdy dla starej konstrukcji było to 10 t/oś. Zmieniona wysokość nowej przeprawy pozwoli na to, żeby pełnił on dodatkowo funkcję przejścia dla zwierząt. Zapewni również bezpieczne i komfortowe warunki turystom i rowerzystom, dla których przewidziano ścieżkę pieszo-rowerową. Piesi będą mieli do dyspozycji chodnik o szerokości 1,5 m, a po drugiej stronie mostu będzie biegł ciąg rowerowy o szerokości 2,5 m.

Posadowienie mostu wykonano jako pośrednie, prace rozpoczęły się w połowie lipca 2024 r. Pod sześć podpór użyto łącznie 211 prefabrykowanych, żelbetowych pali o przekroju 40 × 40 cm i długości od 8 do 15 m. Ławy fundamentowe, przyczółki, ściany boczne (skrzydełka) i filary powstają jako betonowane na budowie elementy monolityczne. Ustrój nośny o łącznej długości 183 m podzielony został na trzy etapy: dwa biegnące od brzegów o długości 78 m każdy i etap trzeci o długości 27 m, który biegnie w nurcie rzeki. Jest on wykonywany jako dwudźwigarowy z betonu sprężonego kablami stalowymi o wysokiej wytrzymałości.

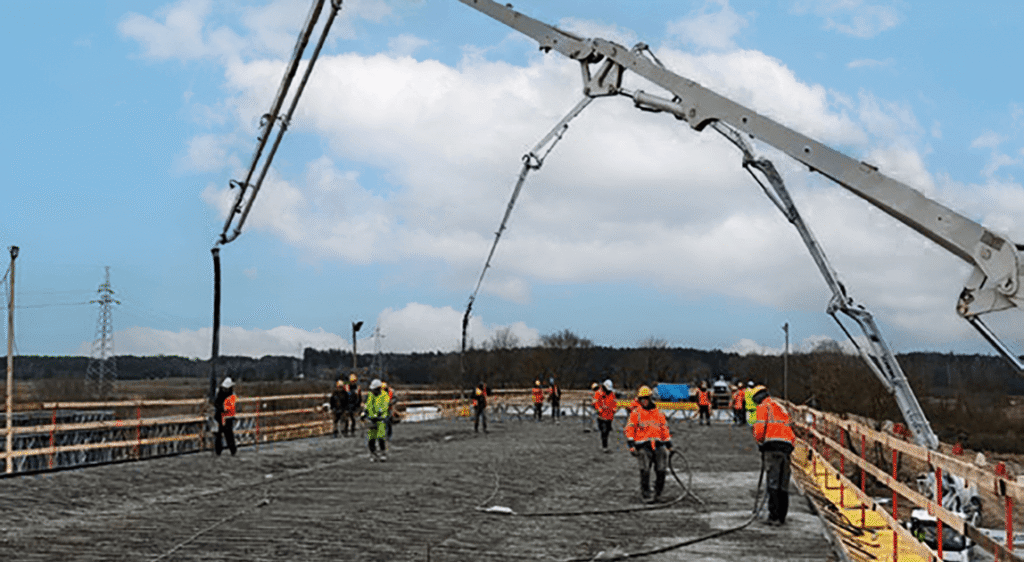

Palownica pracująca przy podporze nurtowej (po lewej) oraz betonowanie ustroju nośnego mostu (po prawej), fot. Strabag Sp. z o.o.

Najtrudniejszym do realizacji etapem są niewątpliwie prace związane z podporą nurtową P3. Wykorzystano tu, podobnie jak przy rozbiórce starego mostu, pontony W-2, z których przy użyciu ciężkiego sprzętu wykonano takie prace, jak pogrążenie 15-metrowych pali prefabrykowanych przy użyciu 70-tonowej palownicy oraz wykonanie komory ze ścianek szczelnych za pomocą dźwigu ustawionego na pontonie.

Do wykonania filarów użyto deskowania przestawnego z podpory P2 na podporę P5 oraz z podpory P3 na podporę P4. Pierwomontaż deskowania odbył się w magazynie PERI i jako gotowy element był dostarczony na budowę.

Przy budowie przęseł nr 2 i 4 ustroju nośnego wykorzystaliśmy kratownice lekkie Alphakit. Warto zaznaczyć, że oprócz standardowej dokumentacji projektowej otrzymaliśmy od projektantów model 3D, który umożliwił jeszcze szybszy montaż. System ten został wykorzystany po raz pierwszy w Polsce.

Natomiast przy przęśle nurtowym zastosowano kratownice VRB (ciężkie) o rozpiętości 27,8 m, które zostały częściowo sprefabrykowane w magazynie PERI i dostarczone na budowę w gotowych segmentach.

W grudniu 2024 r. zabetonowano dwa etapy ustroju nośnego nowego mostu (cztery z pięciu przęseł). Obecnie zabetonowano wszystkie etapy ustroju nośnego o łącznej długości 183 m. Wykonano pełne sprężenie ustroju nośnego obiektu wraz z zainiektowaniem kanałów kablowych. Zabetonowano ścianki zapleczne na podporach P1 i P6. Obecnie realizowane jest zbrojenie kap chodnikowych wraz z ustawianiem krawężników granitowych i montażem deski gzymsowej. W drugiej połowie maja planowane jest zabetonowanie kap chodnikowych i dalsze prace wykończeniowe obiektu – montaż urządzeń bezpieczeństwa ruchu w postaci barier i balustrad, a także montaż urządzeń dylatacyjnych modułowych. Zakończenie kontraktu przewidziane jest na 23 października 2025 r.

Palownica pracująca przy podporze nurtowej (po lewej) oraz betonowanie ustroju nośnego mostu (po prawej), fot. Strabag Sp. z o.o.

Inwestycja jest realizowana w sąsiedztwie Biebrzańskiego Parku Narodowego, a więc terenów o szczególnych walorach turystycznych i przyrodniczych. Po obu brzegach Narwi znajdują się tu szlaki rowerowe, w tym należące do Euro Velo i Green Velo. Usytuowanie mostu w malowniczym nadnarwiańskim krajobrazie było również wyzwaniem dla projektantów, gdyż poza walorami praktycznymi nowa konstrukcja została zaprojektowana tak, aby harmonijnie wpisywać się w otaczający ją pejzaż, co w pełni będzie można docenić po zakończeniu prac.
